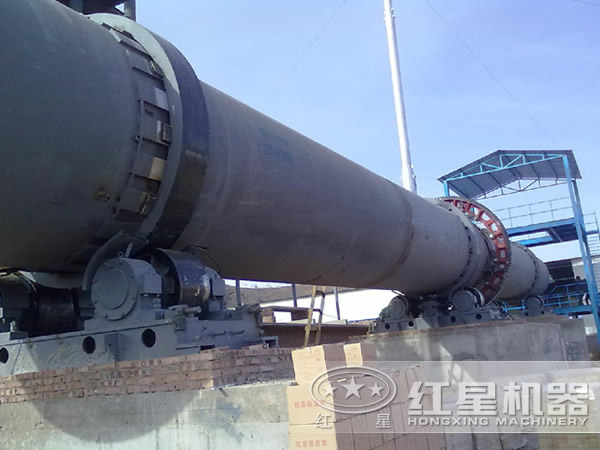

回转窑在施工过程中要注意的地方非常多,其主要施工区域要严格对待,包括回转窑窑体砌筑、窑体砌筑、窑头罩浇注、烟囱施工等。其中回转窑窑体砌筑尤为重要,本文红星机器的专业人士为您讲解回转窑窑本体砌筑施工要点:
1、砖与窑壳之间的缝隙应以无缝隙接触。窑壳清扫干净,砌筑时尽量减少泥浆的侵入,防止形成滑动层,造成窑体与砖衬转动的不统一,造成窑壳研磨耐火材料,甚至拉裂耐火砌体,形成局部高温,降低窑体炉衬的使用寿命。
2、窑体砌筑时分段进行。砖与砖之间灰缝严格按照图纸设计的大小进行施工,并且每一段砌筑都要根据砖的模数放控制线以保证每一环砖砌筑的平整度。 砖排与砖排之间控制以纵向线进行控制。纵向线应与 炉体纵中心线平行。根据砌筑模数,以四排砖为一个控制面。保证每一排砖的砌筑灰缝与窑纵中心线的平行。
3、丝杠顶撑必须牢固,丝杠前加方木(方木规格150mm~200mm),方木长度4m~6m,必须是一整根。这样顶撑完成才能够保证砌筑段形成一个整体, 窑衬不塌落,确保达到施工技术要求,保证了施工的安全。丝杠间隔1m为宜,顶撑力度一致,必要时用压力计进行检测。顶撑完成要进行检查,检查合格方可转动窑壳。
4、窑体偏重转动窑体时,外部托轮两侧要使用大三角木楔掩住,以防窑体反转发生安全事故。
5、合门砖尽量避免加工砖,当砌筑不可避免时,应保证加工砖不小于4/5,必要时加工两排砖。楔铁的 量要有控制,每一环砖不超过六块,合门砖处上下必须加楔铁。
6、合门部位要放在下部两肋,不能放在底部,防止合门时砌体震动塌落。
7、注意窑体旋转角度不要过量,以砌体上表面不超过窑体下部中心线为准。转动窑体时要做好内外联络,内部给信号,转窑人员要根据信号决定行止。
8、根据窑体的直径大小决定是否进行十字交叉顶撑。
9、挡砖圈的焊接应根据窑体环砌砖的模数进行焊接,可要根据实际微调。
以上是红星回转窑厂家根据20多年回转窑制造安装经验,总结的回转窑窑体砌筑施工要点,如有疑问请拨打24小时免费热线:0371-67772626,专家将免费详细指导。
